2m³玻璃钢模压化粪池

发布时间:2019-06-21 00:06:33 点击次数:作者:黄河玻璃钢

  产品安装要求

1、基坑要求

基坑尺寸要比产品实际尺寸放宽50cm左右,串联连接时池体与池体间隔50mm。

2、基础要求

(1)对于一般土壤,可以在原状土地基或经回填夯实的地基土铺设厚度为20mm砂砾层,再铺设100mm的中粗砂基础层。

(2)坑槽不得受水冲泡,对受水浸泡的坑槽应首先排出坑槽内的积水再清出淤泥,换填良性密实度达到95%后再铺设基础层。

 3、吊装要求

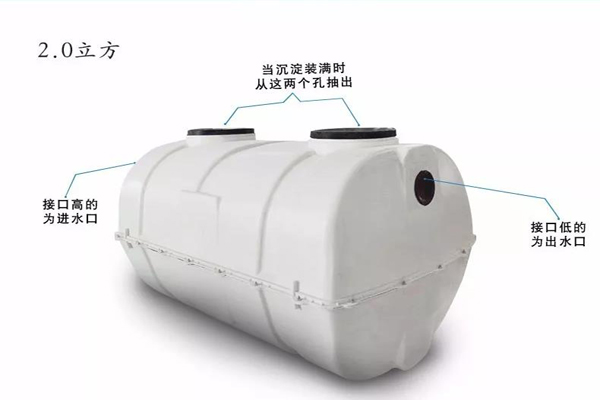

(1)产品吊装前必须确认化粪池进出水口方向是否正确。

(2)吊装时应采用柔性吊带固定池体,不得使用刚性吊带。

(3)吊装就位后,要测定水平度,如不符合要求应及时调整,使之水平。

4、回填要求

(1)回填材料需采用中粗砂或符合要求的原土。

(2)必须采用人工分层回填,每回填300mm~500mm必须人工夯实一次,严禁机械回填。

5、加高检查孔要求

检查孔应使用轻便的塑料管材加高,再回填至池体顶部后,加高高度应根据设计要求或现场情况而定。

6、 设置进出水管要求

回填达到施工要求后连接进出水管,进出水管的材料、管径以及设置方案应参照相关图集。

☉ 注意事项

1、化粪池在装卸时应避免遭受外力的猛力冲击。

2、安装时胶条和另一段胶条结缝处应重合覆盖50mm,以免化粪池漏水螺丝全部穿好后四周均匀紧固以免因螺丝受力不均匀而漏水。

3、化粪池投入使用后应定期安排专人进行清掏,禁止人员下池操作。

4、化粪池井盖打开后,要有专人看护,以防行人或小孩掉入井内发生意外,清理后应盖实。

5、化粪池需要注水时,需埋在基坑中,在2个检查孔中同时注水,以免1个检查孔注水把隔板挤掉或变形。

6、化粪池内的气体有毒,易燃,在化粪池井盖打开后10-15min,人不得站在池边,禁止在池边点火吸烟,以防沼气着火烧伤人。
